2026年元旦节前,华电烟台莱山项目实现全容量投产。并网当天,当主控屏幕上的关键开关顺利合闸、主变倒送电成功的那一刻,现场所有人难掩激动。然而,当时间回溯到项目之初,却是另一番景象。
破解容量变更关

莱山项目最初规划容量100兆瓦,并按规划进行了土地租赁和工程建设签约。由于市场化接入批复容量缩减及政策调整,项目规模减半,这意味着已签约的土地租赁和工程合同均需重新协调,退租赔偿、费用核算,成了项目推进中的第一道难关。

面对形势变化,团队迅速调整思路,成立专班,对政策进行反复研究,一遍遍地与土地出租方、当地街办、村民进行沟通。那段时间,不少村民对收益调整不满意,经常聚集在项目部办公室。团队成员耐心地倾听诉求,悉心解释政策,既维护企业的利益,也要充分考虑农户的实际情况,尽可能在合规前提下,找到双方都能接受的平衡点。经过四个月反复协调,土地问题终于理顺,项目推进站稳了脚跟。
项目规划容量减半,建设成本却不是简单减少一半,需要重新测算。为了不耽误后续进度,团队成员静下心来,加班加点,一条条梳理、一项项核算,以最快的速度,在合规框架下把账算清,为后续建设铺平了道路。
攻克田间施工难

莱山项目作为农光互补项目,一部分光伏板需要铺设在葡萄地中。然而,葡萄沟的垄间距只有不到2米半,大型机械“束手无策”。团队凝聚智慧,改装了部分工具,用农用小型三轮车一趟趟运送水泥砂石,光伏板则依靠人工,肩扛手抬,一块块搬到指定位置安装。那段时间,团队分工协作,抢晴天、战雨天,硬是在密集的葡萄架间,为1000余亩土地披上了“蓝色盔甲”。
烟台的冬季,以“雪窝”闻名,这个季节施工,安全和进度都要牢牢抓在手里。项目部时刻关注天气变化,紧抓雨雪天气间隙,组织人员清理作业面积雪,并在户外作业架板上铺设防滑垫,确保安全万无一失。去年十月份,秋雨连绵,建设区域部分道路变成了淤泥地,车辆无法通行,他们在主要道路上垫上砂石、铺上钢板,确保材料运输一路通畅。

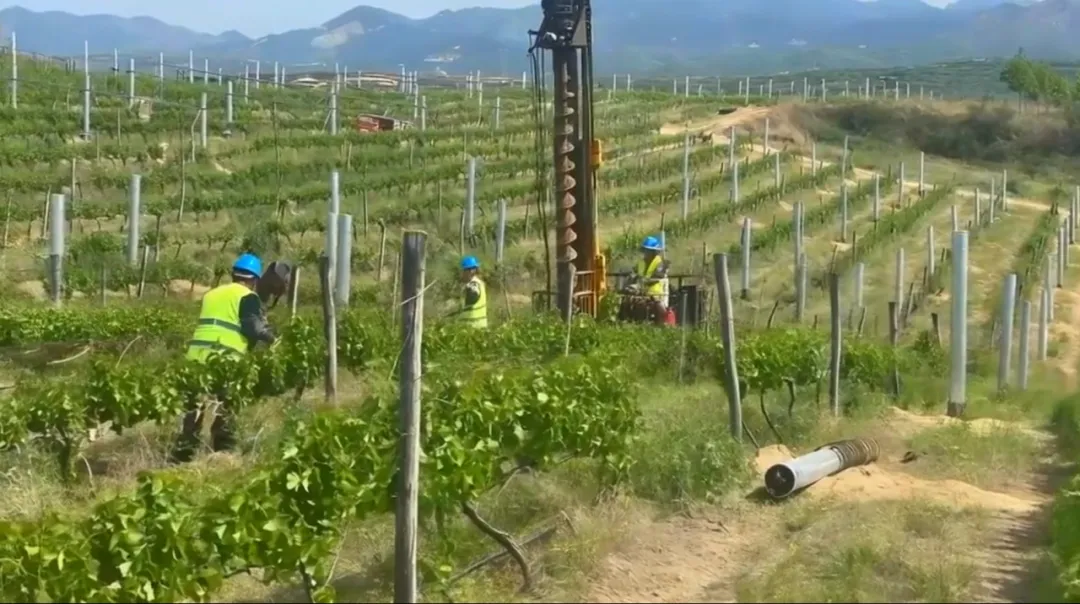

除了施工环境影响,还有技术上的挑战。在一处光伏场站桩基安装中,出现频繁塌孔现象。经过探查,团队发现部分土地属于淤泥地质,于是立即协调地质勘察单位进场,并组织设计院、施工单位现场开会,商定方案,将此区域桩基由灌注桩改为预制桩。在升压站建设中,重达105吨的变压器运输途中需经过村中的一座老桥,项目部提前组织勘查沿线道路,加固桥梁,确保重要设备安全顺利到位。
冲刺并网关键点

项目年底并网的目标,是全体成员心照不宣的承诺。
升压站规划设计时,团队抽调专人,沟通催交设计图纸。#2集电线路的4组基塔与地方规划区冲突,团队成员不等不靠,主动与当地街办沟通联系,重新确定路径,坚决把控任何影响工期的关键点。

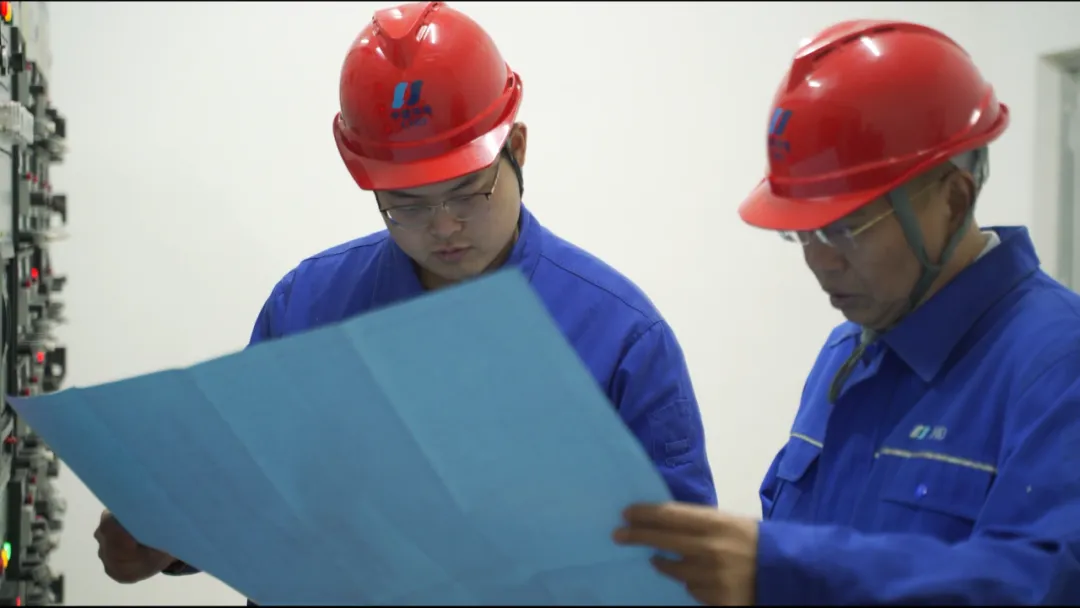

在升压站调试阶段,华电潍坊公司选派技术骨干,与项目成员组成党员突击队,从着手调试,到编制完成运行操作规程和操作票措施,仅用了4天时间。
随着各环节陆续完工,团队启动验收准备工作。考虑到年末待验收项目较多,为避免耽搁,他们提前一个月便与电网公司对接,预排验收窗口,同时组织梳理验收资料,确保各环节压茬推进。

2025年12月30日,莱山项目如期顺利并网,为华电潍坊公司“十四五”收官落下扎实一笔。从规划建设到冲刺并网,从协调各方到实干创新,莱山项目既是对该公司在新能源项目开拓建设中“敢闯敢拼、攻坚克难”精神的传承,也是该公司党政工团凝心聚力、共同奋斗的生动实践。
